PALEMBANG,Sumseltoday.com – Pesta Akbar Asian Games 2018 tinggal empat bulan lagi (18 Agustus 2018), berbagai infrastruktur yang sudah dibangun PT PLN (persero) untuk memperkuat pasokan listrik di Komplek Jakabaring Sport City sudah dilakukan sejak Maret 2017 lalu.Hal ini diungkapkan oleh Rosmalina selaku Deputi Manager Hukum dan Humas PT PLN WS2JB.
“Sampai saat ini sudah mencapai 100% diantaranya. pekerjaan penarikan SKTM 83.6 Kms, Peninggian tower transmisi di 3 titik perlintasan (KM 5, Depan Polresta, Depan OPI Mall Jakabaring), pembangunan tambahan gardu induk baru (GI Gandus dan GI New Jakabaring dan GI Kenten, GIS Kota barat dan GIS Kota timur). Selain itu pembangunan gardu hubung dan pemasangan kubikel di station on progres,”ungkapnya kepada wartawan saat diruang kerjanya,Senin (23/4/2018).

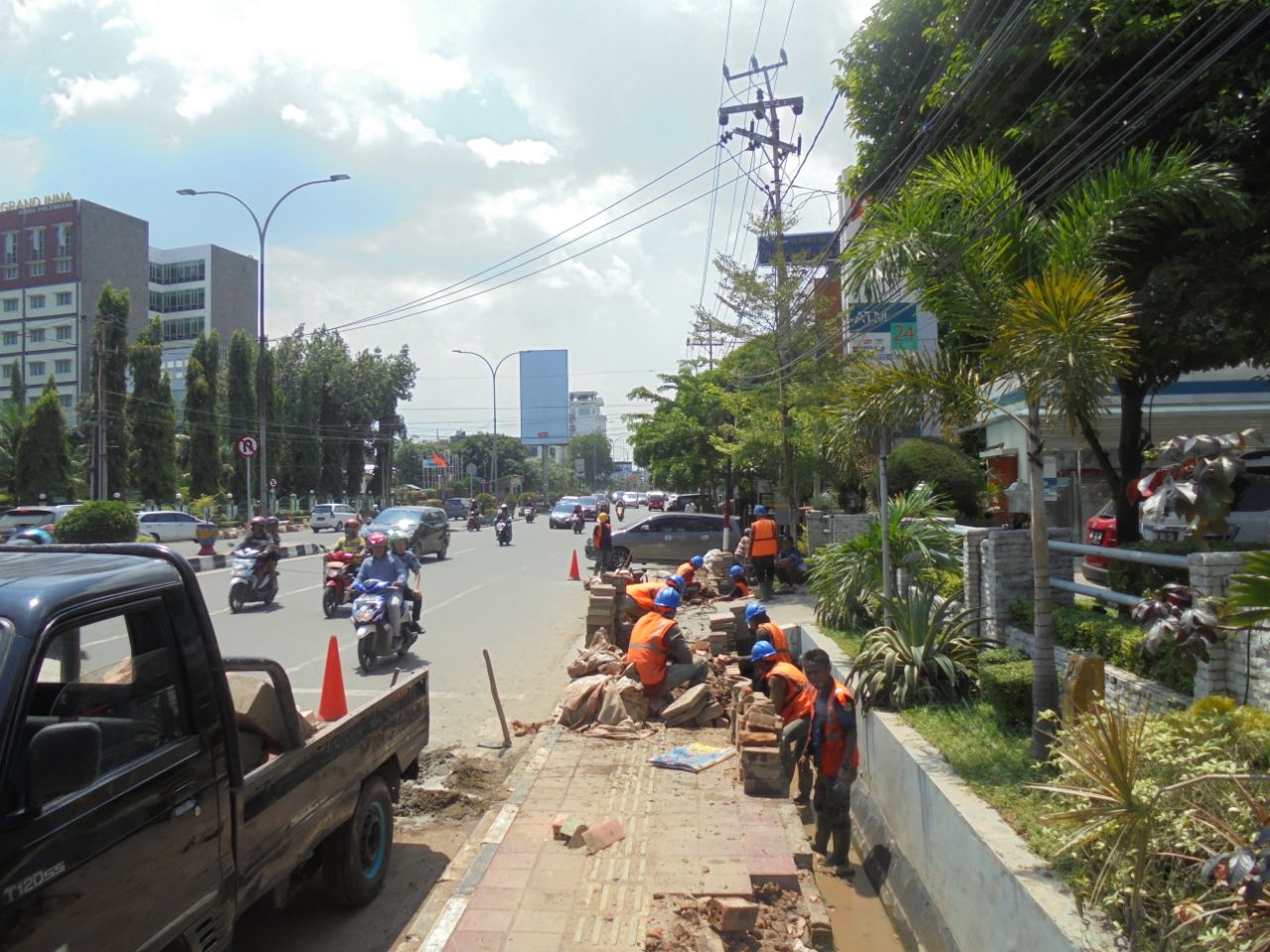

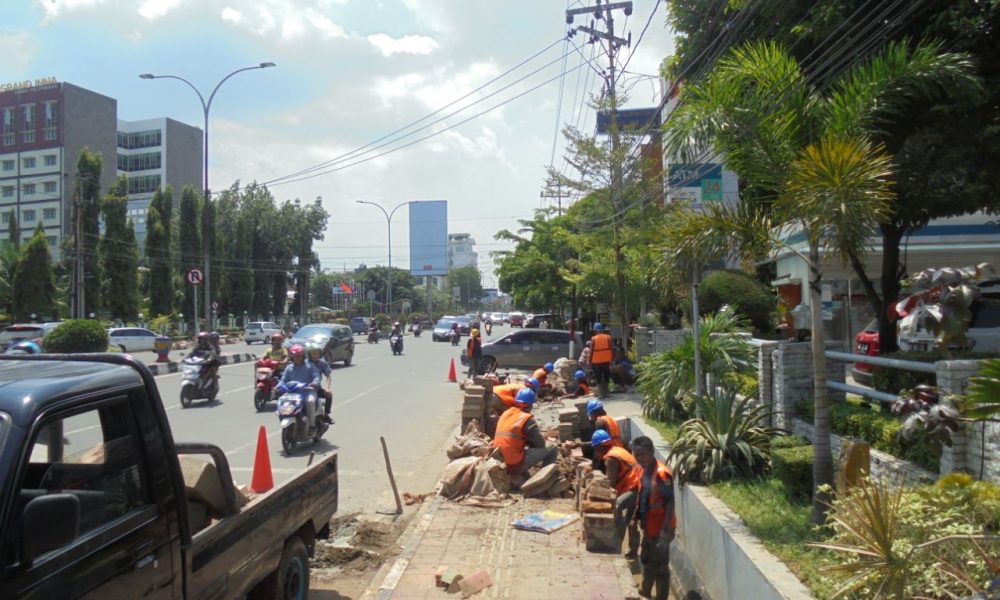

Sambung Rosmalina, Selain itu PLN juga memperkuat pasokan listrik untuk kota Palembang yakni pembangunan spindle yang sudah berjalan sejak Desember 2017 lalu. Spindle ini adalah pembangunan saluran kabel listrik yang ditanam di bawah tanah dengan tegangan menengah 20 kV dan harus melalui jalur-jalur jalan utama di kota Palembang yakni; jalan propinsi, jalan nasional dan jalan kota.
